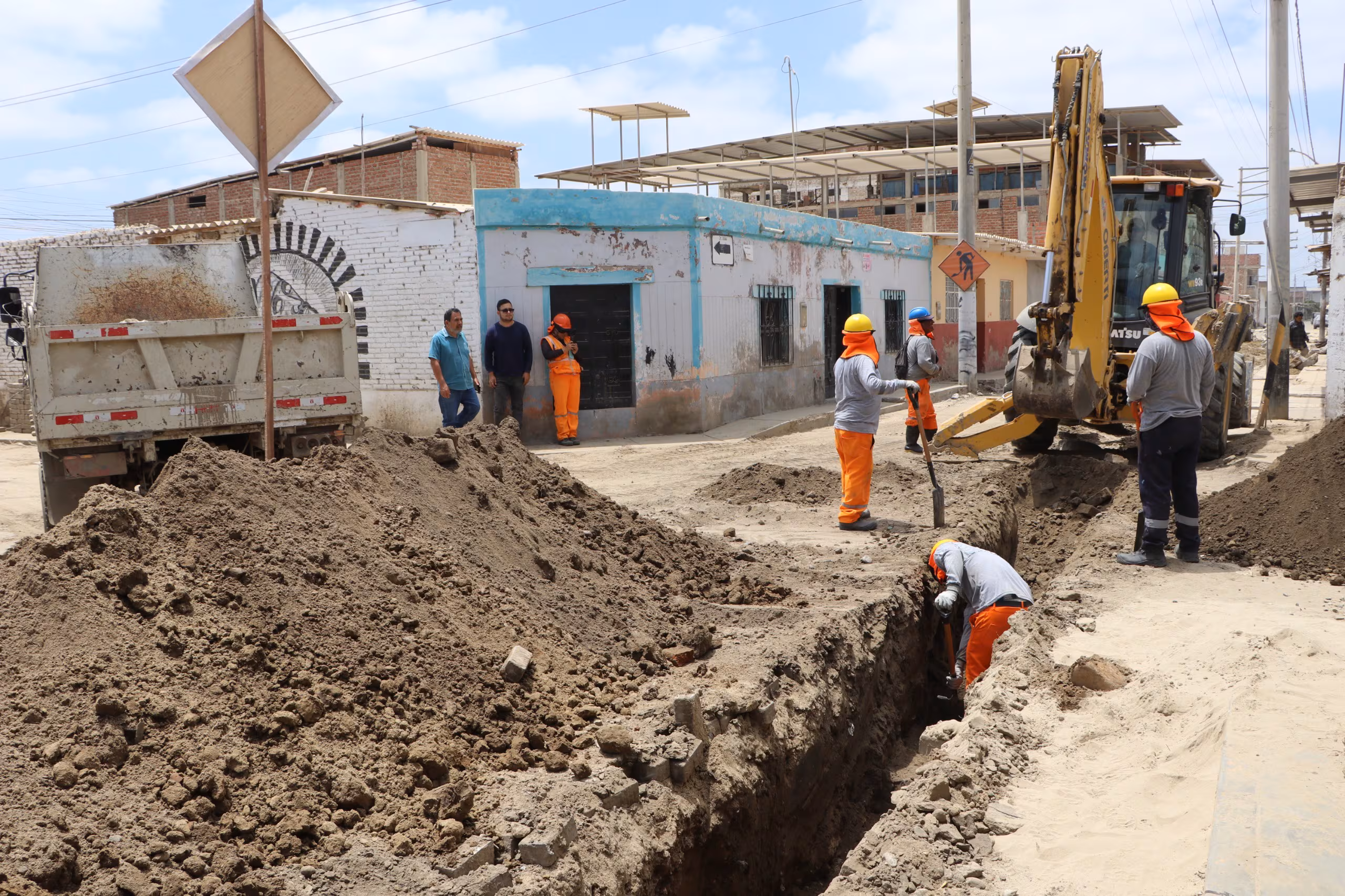

Piura: obra de agua y alcantarillado de Catacaos culminará en abril de 2027 tras ampliación de 141 días

La obra de “Rehabilitación de la red de agua potable, estación de bombeo de aguas residuales y colectores del distrito de Catacaos”, en Piura, tendrá que esperar hasta el 21 de abril de 2027 para su culminación, luego de que el Programa Nacional de Saneamiento Urbano (PNSU) aprobara una nueva ampliación de plazo de 141 días calendario.

La decisión fue formalizada mediante la Resolución de Administración N.° 00000157-2026/VIVIENDA/VMCS/PNSU/UA, emitida el 25 de agosto de 2026. Con esta ampliación, el plazo contractual acumulado de la obra asciende a 859 días calendario.

El proyecto está a cargo del Consorcio Ejecutor BPO, que suscribió con el Programa Nacional de Saneamiento Urbano el Contrato N.° 096-2024/VIVIENDA/VMCS/PNSU el 23 de octubre de 2024.

La obra tiene un monto contractual de S/166 millones 422 mil 653,61 y un plazo original de ejecución de 540 días calendario. El proyecto comprende la rehabilitación de la red de agua potable, la estación de bombeo de aguas residuales y los colectores del distrito de Catacaos.

Para la supervisión se suscribió posteriormente el Contrato N.° 122-2024/VIVIENDA/VMCS/PNSU con el Consorcio Piura Etapa 1, por S/5 millones 759 mil 793,95.

La ampliación no fue solicitada simplemente por un retraso general de la obra. El documento señala como sustento la ejecución de una prestación adicional de obra y un deductivo vinculante aprobados previamente.

El 24 de julio de 2026, mediante la Resolución de Administración N.° 145-2026/VIVIENDA/VMCS/PNSU/UA, se aprobó la Prestación Adicional de Obra N.° 17 por S/26 millones 606 mil 701,23, así como el Deductivo Vinculante N.° 10 por S/22 millones 548 mil 896,76.

Posteriormente, el Consorcio Ejecutor BPO solicitó los 141 días adicionales mediante una carta presentada el 8 de agosto de 2026. El supervisor de la obra consideró procedente la solicitud luego de verificar que las nuevas partidas habían afectado la ruta crítica del proyecto.

La Unidad de Proyectos del PNSU también determinó que las partidas correspondientes a la Prestación Adicional N.° 17 alteraban la ruta crítica y desplazaban el plazo contractual, modificando la fecha de culminación de la obra al 21 de abril de 2027.

El proyecto acumula 859 días de plazo

Con la aprobación de la Ampliación de Plazo N.° 09, el plazo contractual pasó de 718 a 859 días calendario, según la resolución.

La nueva fecha oficial de culminación quedó establecida para el 21 de abril de 2027.

El PNSU también dispuso que el contratista actualice su programación. Para ello, el Consorcio Ejecutor BPO deberá presentar, dentro de los siete días calendario siguientes a la notificación de la resolución, el calendario de avance de obra valorizado actualizado y la programación CPM, además de informar los hitos no cumplidos y el riesgo ocurrido, su asignación e impacto.

La modificación del cronograma de ejecución tendrá efecto sobre el contrato de supervisión. La resolución dispone que la Unidad de Proyectos inicie de manera inmediata el trámite para ampliar el plazo del Contrato N.° 122-2024/VIVIENDA/VMCS/PNSU, correspondiente a la supervisión de la obra. Asimismo, la entidad deberá verificar que se amplíen las garantías otorgadas por el contratista.

La resolución precisa que la aprobación de los 141 días adicionales no significa automáticamente el reconocimiento de mayores costos directos ni de gastos generales variables. La propia documentación señala que la ampliación de plazo se sustenta en la afectación de la ruta crítica y que el contratista deberá actualizar la programación de la obra.

El Ministerio de Vivienda aprobó 141 días adicionales para una obra cuyo contrato supera los S/166 millones. La ampliación se sustenta en una prestación adicional que afectó la ruta crítica y eleva el plazo contractual acumulado a 859 días.
